Pregunta“Cuéntame sobre una ocasión en la que no estuviste de acuerdo con el liderazgo de ingeniería.”
Respuesta débil
Estábamos creando una nueva función y pensé que la línea de tiempo era incorrecta. Hablé con mi gerente al respecto y terminamos ajustando algunas cosas. Al final todo salió bien y lanzamos la función.
Respuesta sólida

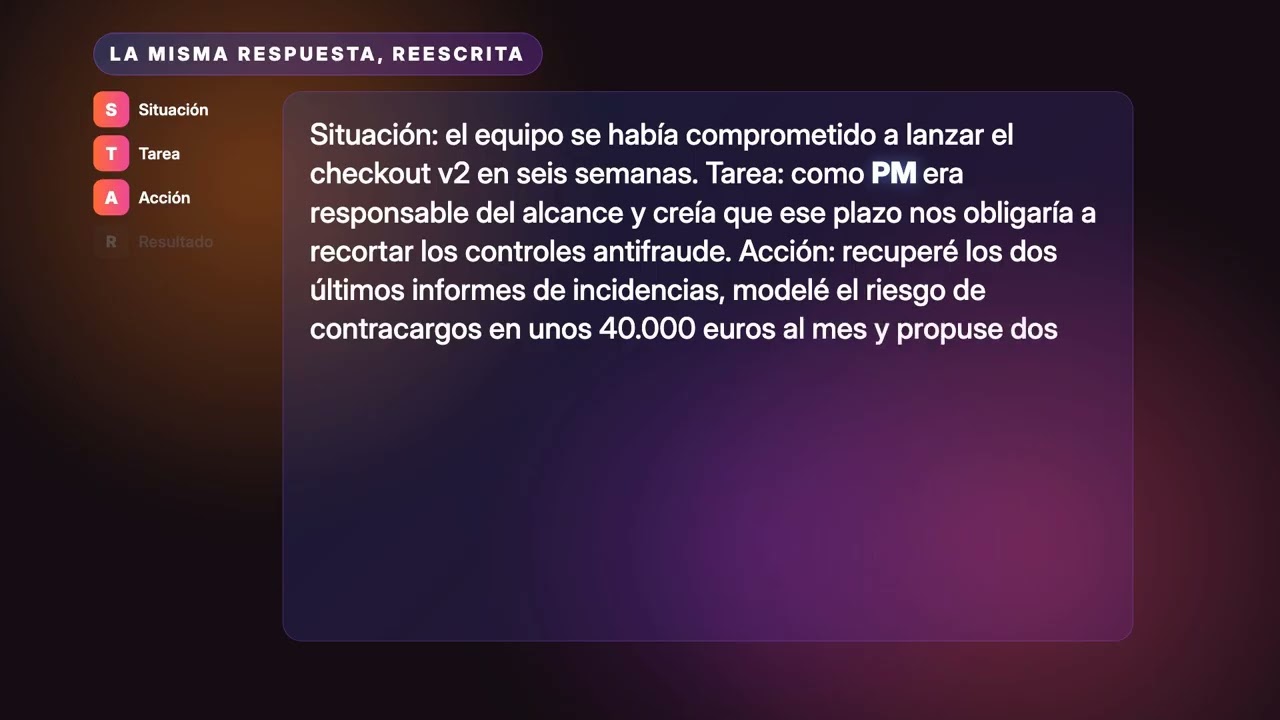

Situación: nuestro equipo se había comprometido a lanzar la versión 2 del proceso de pago en seis semanas. Tarea: como PM, era responsable del alcance y creía que el plazo nos obligaría a eliminar las comprobaciones de fraude. Acción: recopilé los dos últimos informes de incidentes, modelé el riesgo de contracargos en aproximadamente 40.000 euros al mes y propuse una extensión de dos semanas con un lanzamiento por fases en su lugar. Presenté los números al director de ingeniería uno a uno antes de plantearlo en la revisión de planificación. Resultado: lanzamos dos semanas después con las comprobaciones de fraude intactas, los contracargos se mantuvieron estables y ese paso de modelado de riesgos se convirtió en parte de nuestro alcance estándar.
Por qué la versión fuerte gana: La respuesta sólida posee una decisión específica ("Yo"), pone un número en las apuestas, muestra tres acciones concretas con una compensación y termina con un resultado cuantificado más lo que cambió después. La respuesta débil es todo "nosotros", no tiene métricas y nunca dice cuál fue realmente el desacuerdo.
